根據專案管理制度導入的流程步驟,我們可將專案管理導入的流程以工作分解圖(WBS-work
breakdown structure)來進一步的予以分解,以做為各專案計劃工作的主要依據(見圖5.3),這些計畫工作包含:資源需求計畫、時間及成本估算、里程碑計畫、時程計畫、溝通計畫、風險計畫及品質計畫等。若缺乏合理而完整的工作分解圖,將無法製作出既可行又有效率的專案計畫,以做為專案執行的依據。 除了工作分解圖之外,圖5.4提供專案的時程甘特圖來做為PM制度導入的時程控管依據。由於不同企業組織在PM制度導入時,其實際人力及相關資源的投入數量會有所差異,因此將影響時程甘特圖中的活動順序及工期。圖5.4內的預估工期僅供參考而已。 |
|

圖5.3:專案管理制度導入的工作分解圖 |

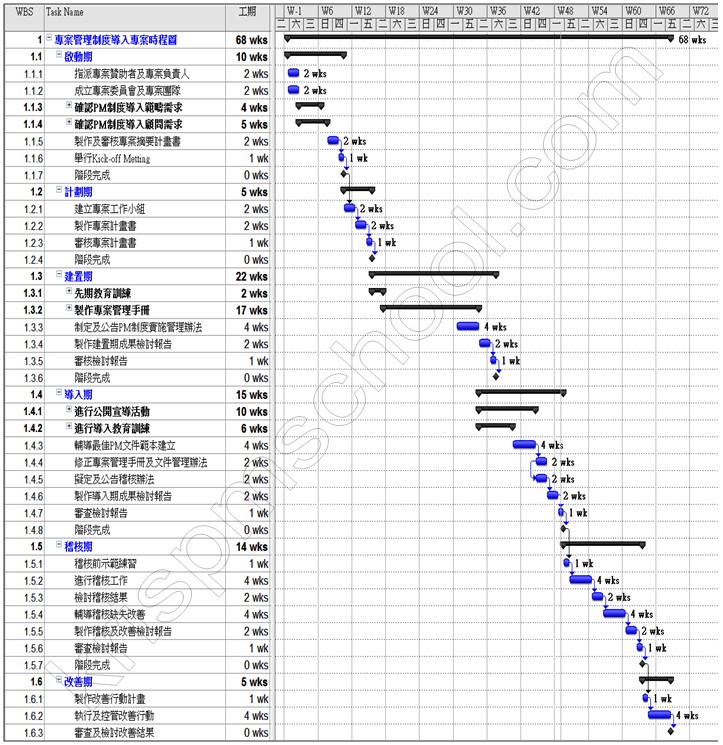

圖5.4:專案管理制度導入的時程甘特圖 |
